Nos réalisations
Optimisez vos installations de traitement de l’eau.
Pour des raisons de confidentialité, le nom des sites a été remplacé par un numéro


Step n°1 : 3000 eq/h, station d'épuration à boues activées, aération par turbines, traitement des boues sur lits de roseaux.

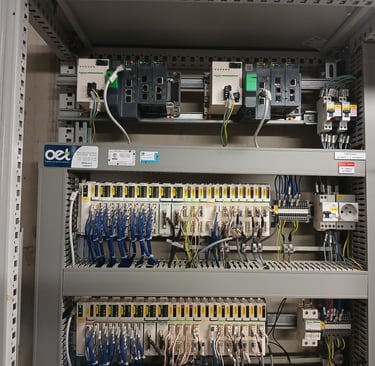

Renouvellement de l'automate TSX 37 par un automate M340
Configuration de l'îlot d'E/S déporté M221
Redéfinition des besoins avec l'exploitant
Développement complet du nouveau programme automate

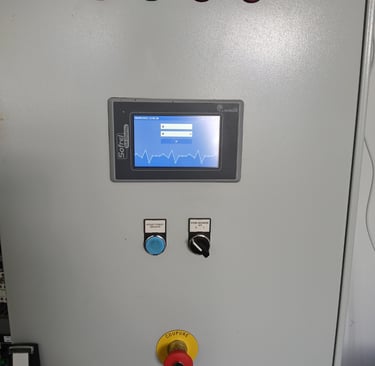

Développement complet d'une application IHM KEP avec affichage sur écran PC 24 pouces
Remplacement du sofrel S500 par S4W et développement du programme
Rédaction des documents techniques (analyse fonctionnelle, annexes techniques)
Mise à jour du schéma électrique


Step n°2 : 7000 eq/h, station d'épuration à boues activées, aération par surpresseurs d'air, traitement des boues par centrifugeuse
Renouvellement de l'automate TSX 37 et de l'automate TWIDO (centrifugeuse) par une seul automate M340
Redéfinition des besoins avec l'exploitant
Développement complet du nouveau programme automate
Développement complet d'une application IHM KEP avec affichage sur écran PC 24 pouces
Remplacement du sofrel S500 par S4W et développement du programme
Rédaction des documents techniques (analyse fonctionnelle, annexes techniques)
Mise à jour du schéma électrique
UP n°1 : 8000 m3/jour, usine de production d'eau potable, filtres à charbon
Renouvellement de l'automate TSX 47 par un automate M580
Redéfinition des besoins avec l'exploitant
Développement complet du nouveau programme automate

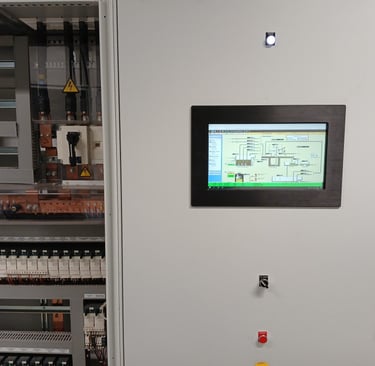

Développement complet d'une application de supervision Topkapi
Remplacement du sofrel S500 par S4W et développement du programme avec liaisons inter-sites
Restructuration des réseaux OT pour un renforcement cyber-sécurité
Rédaction des documents techniques (analyse fonctionnelle, annexes techniques)
Mise à jour du schéma électrique
Astreinte 24/24 semaine de mise en service
PR n°1 : 1200 m3/ h, poste de relevage 4 pompes
Migration de l'automatisme de pompage de l'API TSX37 dans le Sofrel S4W
Configuration de l'îlots E/S déporté STB advantys en communication avec le S4W
Développement complet du nouveau programme S4W avec automatisme du pompage
Installation d'un écran S4W display en façade d'armoire
Rédaction des documents techniques (analyse fonctionnelle, annexes techniques)
Mise à jour du schéma électrique
Astreinte 24/24 semaine de mise en service
UP n°2: 6000 m3/jours, usine de production eau potable, filtration sur sable, ozoneur
Renouvellement de l'automate TSX 47 par un automate M580
Redéfinition des besoins avec l'exploitant
Développement complet du nouveau programme automate
Développement complet d'une application de supervision Topkapi
Remplacement du sofrel S500 par S4W et développement du programme avec liaisons inter-sites
Restructuration des réseaux OT pour un renforcement cyber-sécurité
Rédaction des documents techniques (analyse fonctionnelle, annexes techniques)
Mise à jour du schéma électrique
Astreinte 24/24 semaine de mise en service
STEP n°3 : station épuration à boues activées, 40 000 eq/h, aération par surpresseurs d'air, traitement des boues pas centrifugeuses
Mise en place de la solution "Purecontrol" dans l'automate M340 de la station permettant l'optimisation du pilotage des surpresseurs d'air.
Suivi du fonctionnement en collaboration avec la société "purecontrol".


UP n°3 : 3000 m3/jour, production eau potable avec décanteur et flottateur, filtres à sable
Renouvellement des automates redondants à chaud TSX57 par des automates M580
Migration du programme TSX57 vers M580
Sauvegarde automatique journalière des données sur carte mémoire
Mise à jour de la supervision PCVUE en V16
Remplacement du sofrel S500 par S4W et développement du programme avec liaisons inter-sites
Restructuration des réseaux OT pour un renforcement cyber-sécurité
Rédaction des documents techniques (analyse fonctionnelle, annexes techniques)
Mise à jour du schéma électrique
Astreinte 24/24 semaine de mise en service
UP n°4 : Projet reconstruction usine production eau potable, budget 30ME
Assistance technique sur la conception de l'architecture automatisme, supervision/IHM et réseaux OT (matériels, cybersécurité, continuité de service, mode dégradé ...)
Assistance technique sur la gestion des redondances capteurs, régulations du process
Parc de postes de relevage : communauté de communes, 42 postes
Audit du parc de postes de relevage pour inventaire des systèmes de télégestion afin d'anticiper l'arrêt de la 2G prévu courant 2026.
Compte-rendu d'audit et étude de solutions techniques
